我司为东莞港湾大桥的“先缆后梁”施工新工艺提供特种混凝土配重支持
东莞东江南支流港湾大桥(简称港湾大桥)横跨东江南支流,是连接沙田镇阇西村与坭洲岛的重要通道,桥梁总长约2.9公里,采用一级公路兼城市主干道标准,为主跨320米自锚式悬索桥,有效通航孔径为294米,净高34米,设计最高通航水位为3.07米。桥位上下游区域码头较多,项目所处位置经济发达,船舶流量每天约400艘次,大部分为5000吨级以上的船舶通行,航道非常繁忙,如果通过传统“先梁后缆”建设方式,预计需要“拦江作业”将近一年时间。
面对难题,二航局发挥逆向思维,创新将自锚式悬索桥转换为地锚式悬索桥,首创“永临结合自锚转地锚”施工新工艺,将“先梁后缆”变为“先缆后梁”。

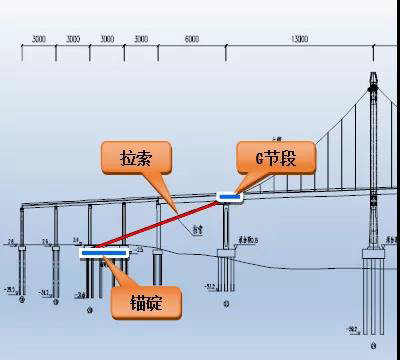

所谓的“先缆后梁”,就是先挂缆再吊梁。具体来说,首先利用引桥基础建造临时锚碇,通过临时拉索,将锚固梁段与临时锚碇连接起来,保证主缆的锚固可靠性,然后牵引架设索股,主缆安装完成后,驳船将钢梁节段运至缆下、吊升、固定,有了两位大吨位“临时工”帮忙,主缆有了稳定的力气,钢箱梁也能顺利的吊在空中,继而进行安装、焊接。待一切完成后,拆除临时锚碇拉索,进行体系转换,将缆力传递至主梁内,两位“临时工”完成使命后圆满离岗,这便是“先缆后梁”啦。
由于锚碇区域有限,且需要混凝土的重量、拉力符合特定要求,我司通过竞标与二航局合作,提供符合设计要求的特种混凝土原材料,为项目“锚”施工保驾护航。
